昆明盐矿报道 5月8日,昆明盐矿30万吨制盐装置完成检修,按计划恢复生产。
4月11日,30万吨制盐装置停汽刷罐检修,此次检修除了按照检修计划完成检修工作外,为保证装置恢复生产后有良好的运行效果,盐硝分厂还组织操作班组员工用量杯严格按照比列配置3%的盐酸对盐硝系统预热器进行酸洗,同时组织人员对真空系统检查试漏,更换多处管道,为装置恢复生产后有良好的真空和换热效果夯实了基础。为实现无水车间管理,此次检修还对干燥区域进行了大量的整改,尽量消除漏点,增加多处围堰。

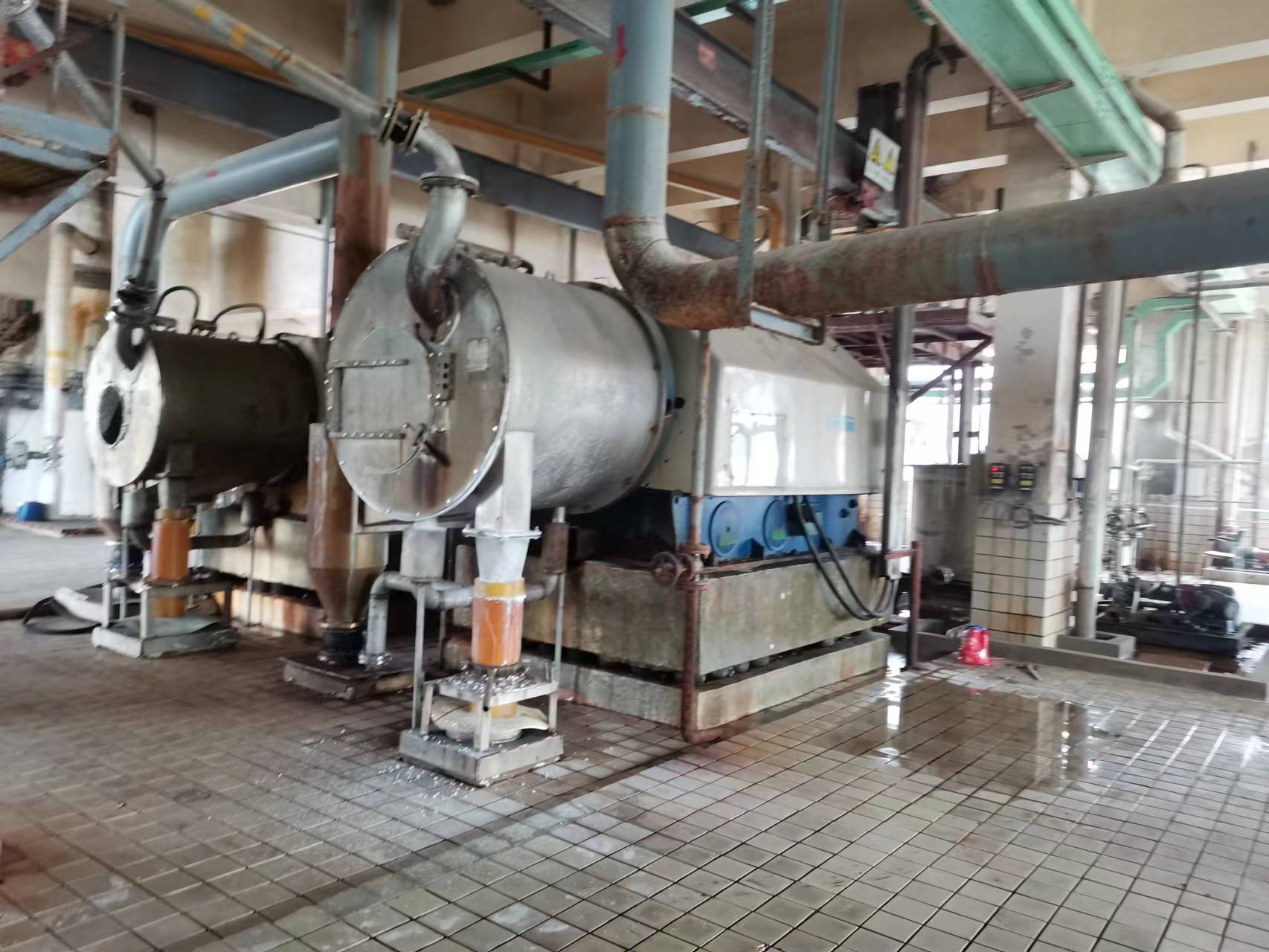

30万吨制盐装置进行27天的停车检修后,经过单机试车、试压试漏、仪表调校、联锁调试等工作,5月8日12:09启运真空泵P-604开始抽真空,12:50硝系统进汽,13:26盐系统进汽,系统恢复生产。5月8日中班正常出盐,5月9日早班硝析出,中班开始恢复硝干燥系统,盐、硝产品质量稳定,装置运行平稳。
30万吨装置恢复生产后装置运行效果较理想,真空、蒸发量、有效温差等都达到了较好状态,硝预热器温差接近50℃。(李艳 /文图)
