昆明盐矿 报道 2022年1月9日,动力分厂自主检修项目及外委检修项目已接近尾声。

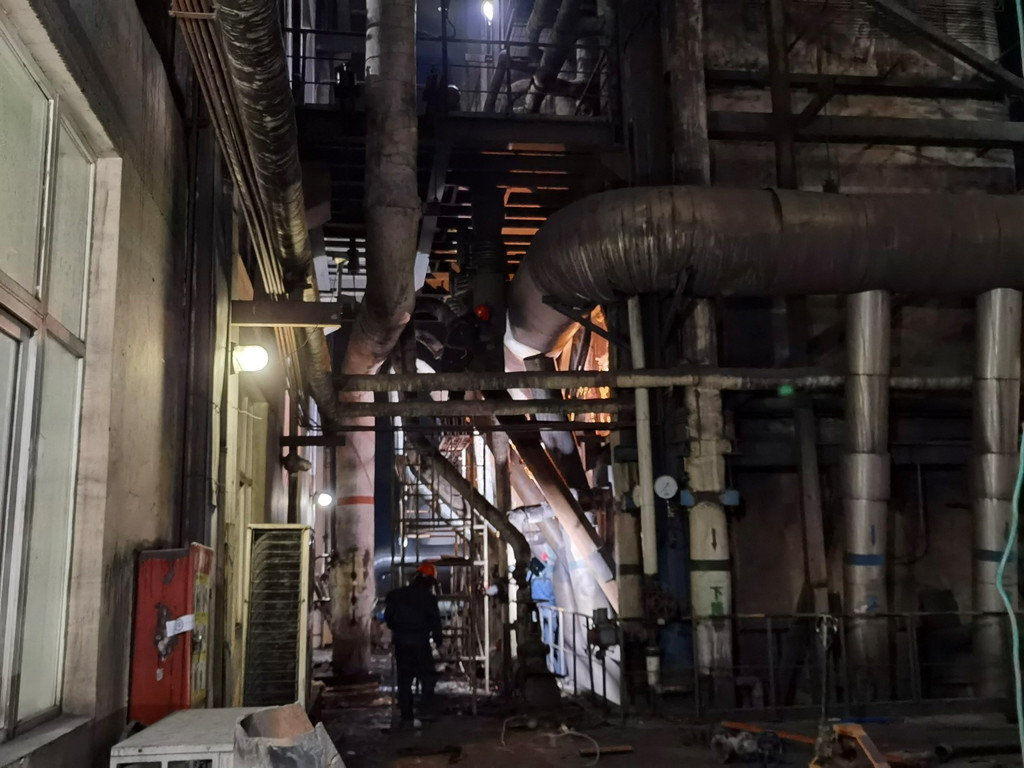

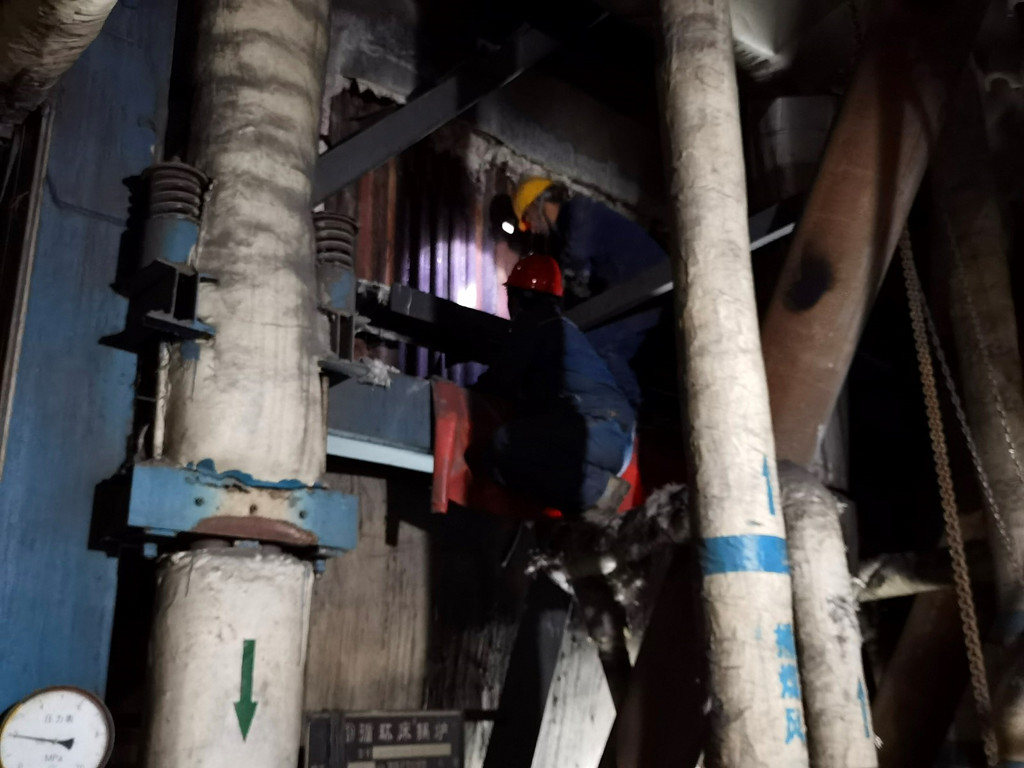

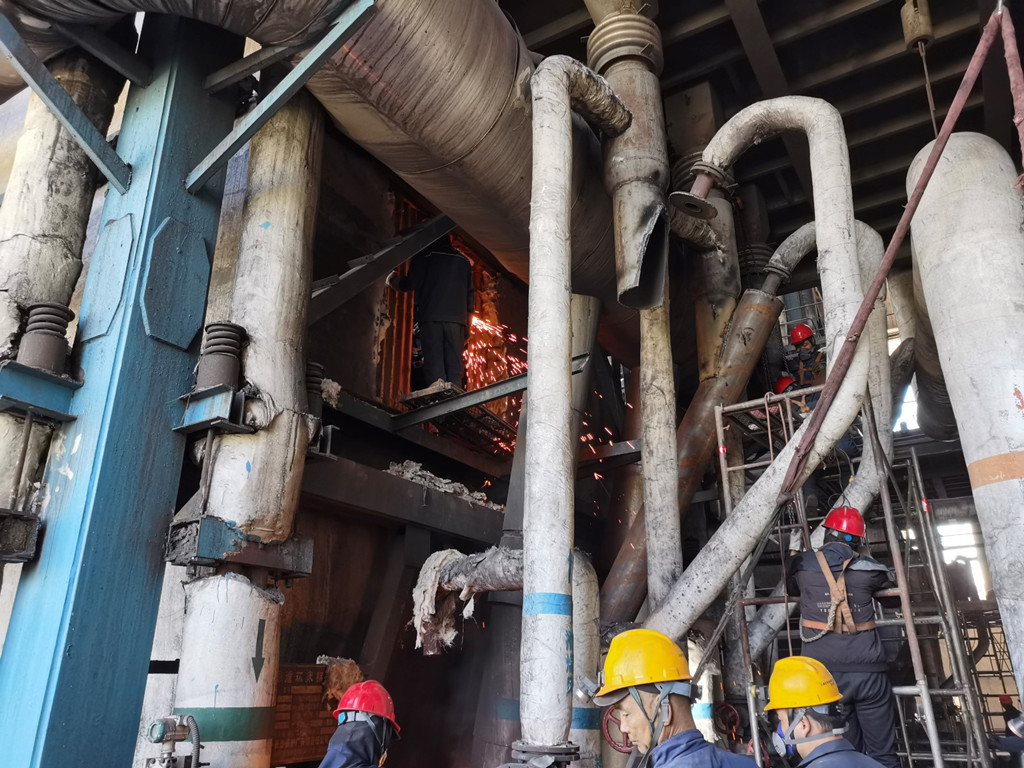

1月9日上午,动力分厂自主检修项目除3#锅炉3号给煤机调试及4#锅炉高温过热器集气集箱出口垫子更换任务外基本完成,外委检修项目3#4#锅炉部分水冷壁的更换检查试漏完毕,3#4#锅炉局部筑炉作业正在进行,目前外委施工方正在对3#锅炉炉膛内搭设的脚手架等措施项目进行拆除,分厂正在开展3#锅炉的启炉前的检查准备工作。
本次检修时间紧任务重,加之受疫情影响,外委施工方人员调配出现困难,到场检修人员严重不足,但为了确保检修进度,分厂各检修项目负责人及相关管理人员与外委人检修员通力配合,大家加班加点奋战至深夜,现场指挥人员更是充分研究各检修项目任务,合理调度各方人员,统筹利用好各方的工作时间和作业空间,保障作业空间上各作业的连续性,最大限度保障了检修工作的进度。1月8日上午10点左右运行各巴长带领班组人员把3#4#锅炉点火所需的数十吨底料准备好,中午12点锅炉检修人员到食堂吃饭时,他们便利用这个时间间歇安排人员进入3#4#锅炉炉膛进行人工铺装底料,13点左右锅炉检修人员继续检修作业,3#4#锅炉的底料已基本铺设完毕,这样的安排既不干扰对方的工作又能完成自己的工作任务,有效的避免了交叉作业带来的安全风险,确保了工作面上各作业的连续开展,不仅充分利用了有限的空间更为开车准备工作赢得了时间。(普建平 文/图)
